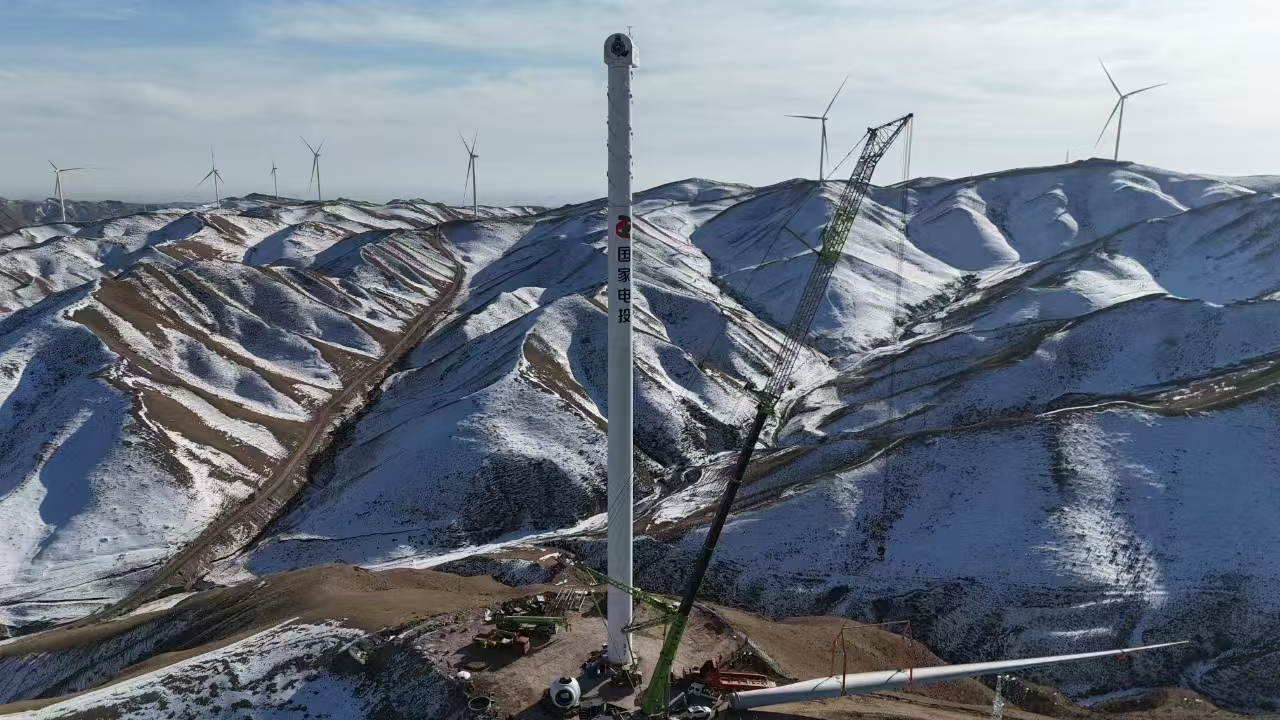

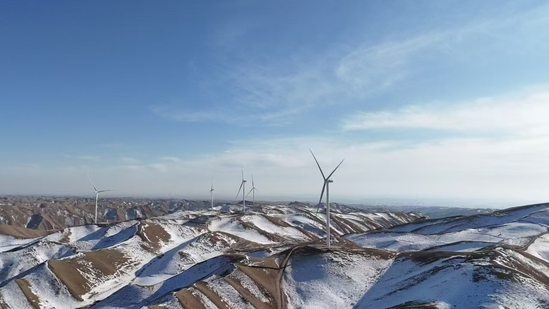

當第一縷晨光穿透祁連山脊的云霧,海拔3200米的松山灘草原上滯重的空氣開始流動。青海公司承建的天祝縣松山灘灘口20萬千瓦風電項目現場,一排排風機葉片在晨曦中次第轉動,鋼鐵巨人列陣高原,為西北大地輸送著清潔電能。在這片風沙漫卷的荒灘上,建設者們以十年磨一劍的執著,將綠色能源夢想化為現實。 工期倒計時:高原上的速度與激情 “全容量并網”的軍令狀懸在項目部墻上,建設者們在氧氣稀薄的高原展開與時間的拉鋸戰。風機吊裝現場,履帶吊的轟鳴聲撕破寂靜,百噸級塔筒在寒風中緩緩豎起。施工日志顯示:每臺風機從基礎澆筑到葉輪組對,需歷經12道工序、37個質量控制點,而團隊硬是將單臺吊裝周期壓縮至48小時。 高寒缺氧是繞不開的難題。氣象數據顯示,施工期有效作業天數不足全年三分之一,職工們卻創下新的紀錄。活動板房內,技術員們擠在取暖器旁復盤當日進度,墻上的甘特圖插滿紅藍兩色旗幟——紅色代表攻堅節點,藍色標注已完成任務。 首臺吊裝前夜,項目部燈火通明。吊裝經理何工帶領團隊推演了數次吊裝實施方案,最終確定“模塊化分段施工法”,將整臺風機的吊裝流程細化為13道工序,成功壓縮了吊裝施工工期。 “每個螺栓都要用液壓站進行三次緊固或拉伸”。在質量管控上,作業人員嚴格按照三查三驗制度,完成45880條螺栓力矩校驗及拉伸驗收,關鍵工序合格率達100%,為項目施工質量打下了堅實的基礎。 鋼鐵意志:與風雪共舞的324天 2024年12月30日,首臺風機成功并網的那一刻,集控室屏幕上的功率曲線如同時針躍動。用行動詮釋了電建職工的責任和擔當,吊車司機李師傅回憶:“葉輪起吊窗口期只有30多分鐘,我們硬是提前半小時完成準備工作。” 截至2025年4月10日統計,項目已完成26臺風機吊裝作業,剩余14臺正按“六天一臺”的節奏推進。當前,40臺風機的靜調、動調及線路耐壓試驗正同步展開,項目組已制定《極端天氣應急預案》,設備催交由專人在風機廠家駐點催貨,全力沖刺5月30日全容量并網目標。 當風機葉片在雪山映照下泛起銀光,松山灘的風電樂章正奏響最強音。這片曾被風沙肆虐的荒灘,正以每年減少碳排放45萬噸的綠色承諾,詮釋著新時代能源革命的生動實踐。 |
|||||
|
